原動力廠配電室主要是供給制藥精烘包車間、合成一車間、合成二車間、辦公樓用電,根據公司整體規劃,原動力廠配電室需搬遷至公用配電室。榆化精細化工廠于3月4日制定配電室遷移方案,于3月7日開始遷移。

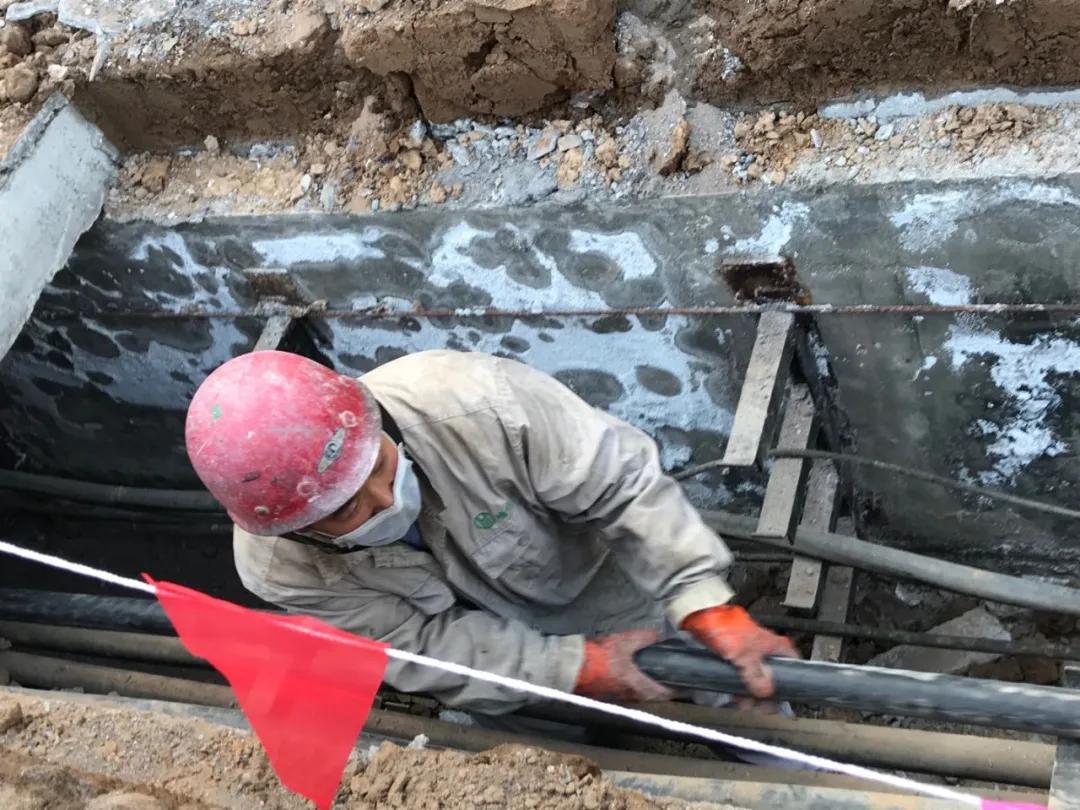

為了不影響原供電處正常用電,首先做了臨時電源電纜鋪設:利用質檢配電室至合成二配電室消防備用電源電纜(3*25+1*16)和質檢配電室至合成一配電室消防備用電纜(3*25+1*16)兩根并聯使用作為臨時電纜向質檢配電室供電。合成二配電室至合成一配電室距離約100米,需在電纜溝內鋪設一根電纜(3*25+1*16),將合成一電纜接至合成二電纜(電纜鋪設時間約8小時)。在備用電纜鋪設好后,停動力廠配電室送至質檢配電室的電源,接通合成二配電室至質檢配電室臨時電源,保證藥廠辦公樓、四氯苯酐主控及循環水正常用電(停電時間約2小時)。配電室停用后,配電盤拆除,再安裝到公用配電室,四個配電盤安裝時間約為兩天。

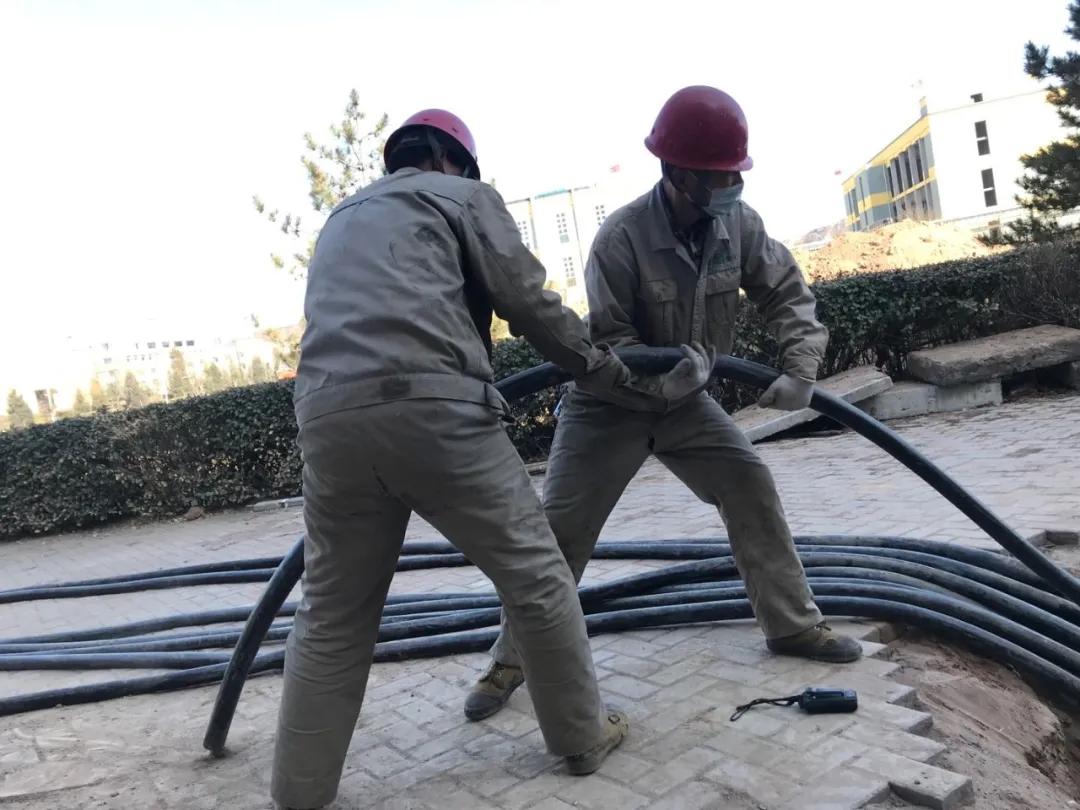

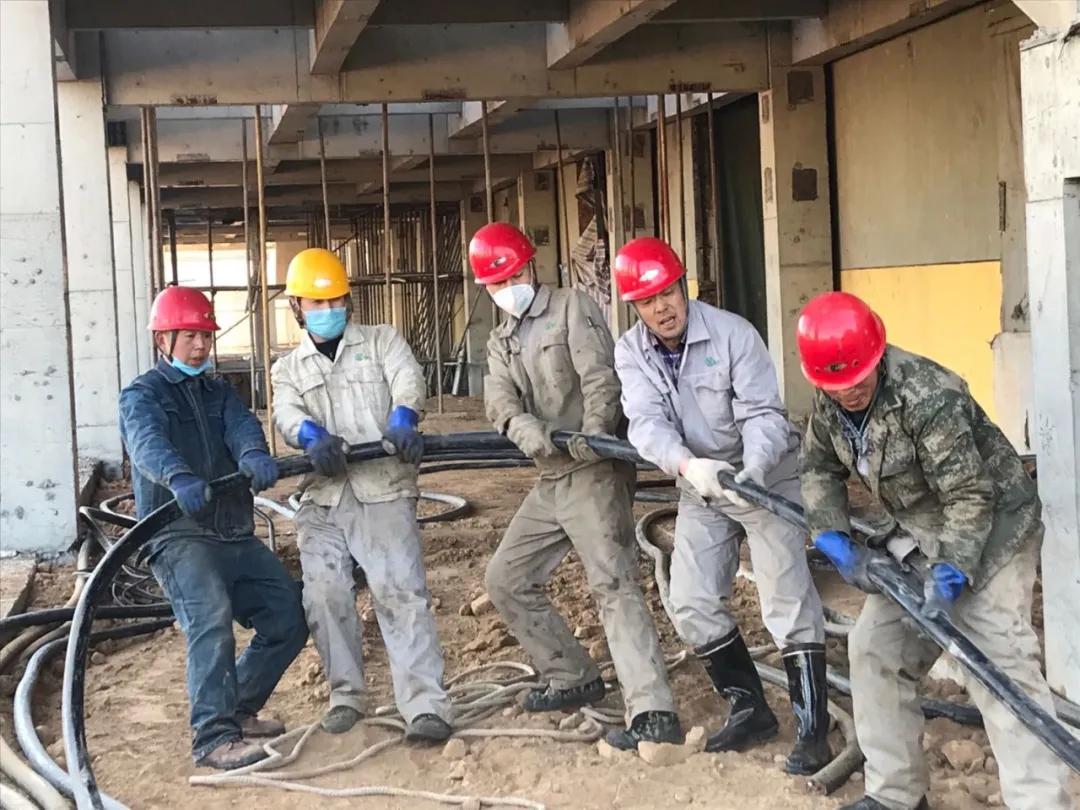

這次電纜的重新鋪設是將原動力廠送至精烘包、合成一、合成二、質檢配電室和發電機的電纜共16根(15根3*240+2*120、1根3*120+1*70)拉出,沿西大路電纜溝鋪至公用配電室。16根電纜的重新鋪設需50人、三天時間左右才能完成。配電盤安裝與電纜就位后,將安裝二次線及保護,安裝調試時間約為兩天。
搬遷過程中,所有相關搬遷人員團結一心,緊密配合,有條不紊進行配電室搬遷工作,大大提高了工作效率,保證在搬遷過程中不影響用電需求。(周曉瑜)
|
